Durante 2018, con el objetivo de mejorar su eficiencia en la extracción, transporte y distribución de aguas hacia sus regantes, SCM realizó importantes obras de reparación, mantención, revestimiento y abovedamiento en su red de canales, con una inversión cercana a los $1.500 millones.
ZONA NORTE
Canal El Carmen

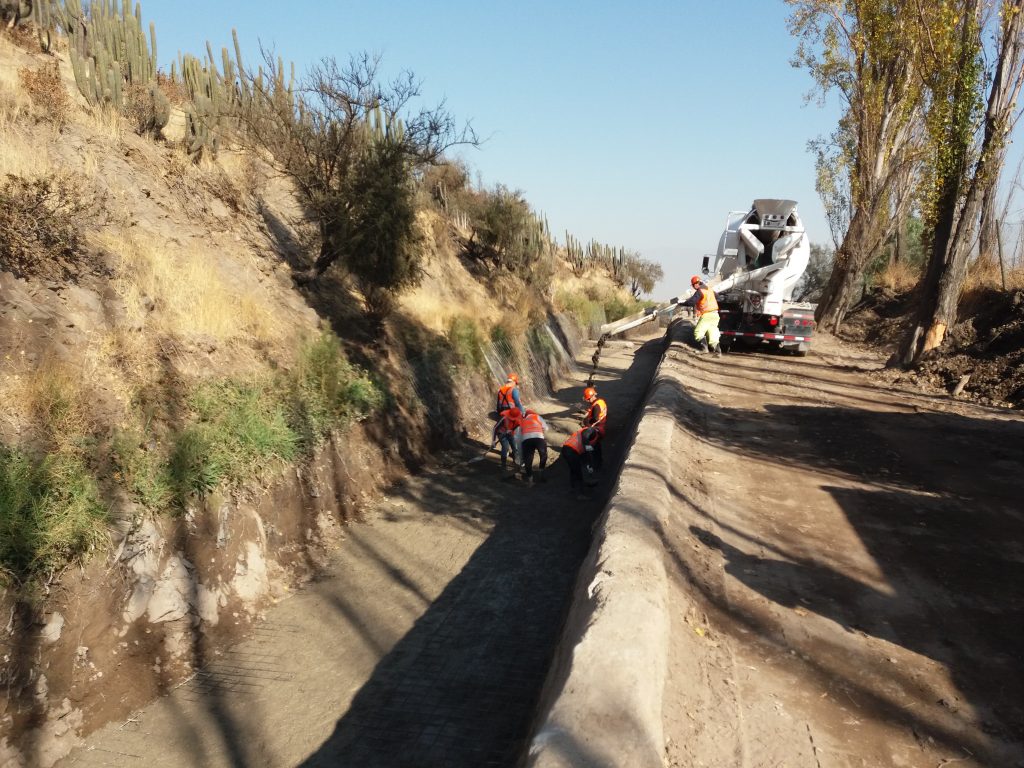

Radier aguas arriba marco partidor Batuco Colina
Continuando con este tipo de obras, en 2018 se construyeron 550 m, alcanzando 20,4 km de un total de 26,8 km.
Schotcrete aguas abajo Los Cajones

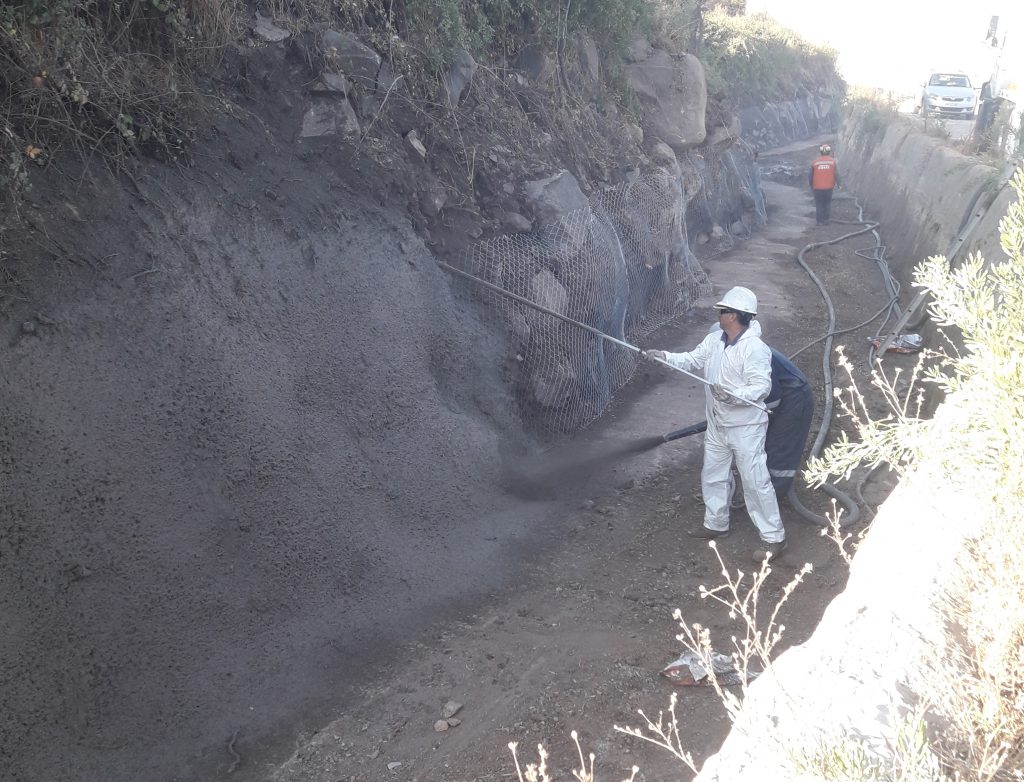

Para disminuir la erosión hacia el cerro, se revistieron 330 m con shotcrete del borde derecho, aguas abajo del sector Los Cajones.
Reparación muros de los tazones en cerro San Cristóbal
Debido a la erosión provocada por la caída del agua con sedimentos, fue necesario restituir la sección de los muros que actúan como disipadores de energía.
Estucos y reparación muro de piedra aguas arriba marco partidor Batuco Colina
Como todos los años, se hizo mantención a los añosos muros del canal para que sigan cumpliendo su función de manera segura.

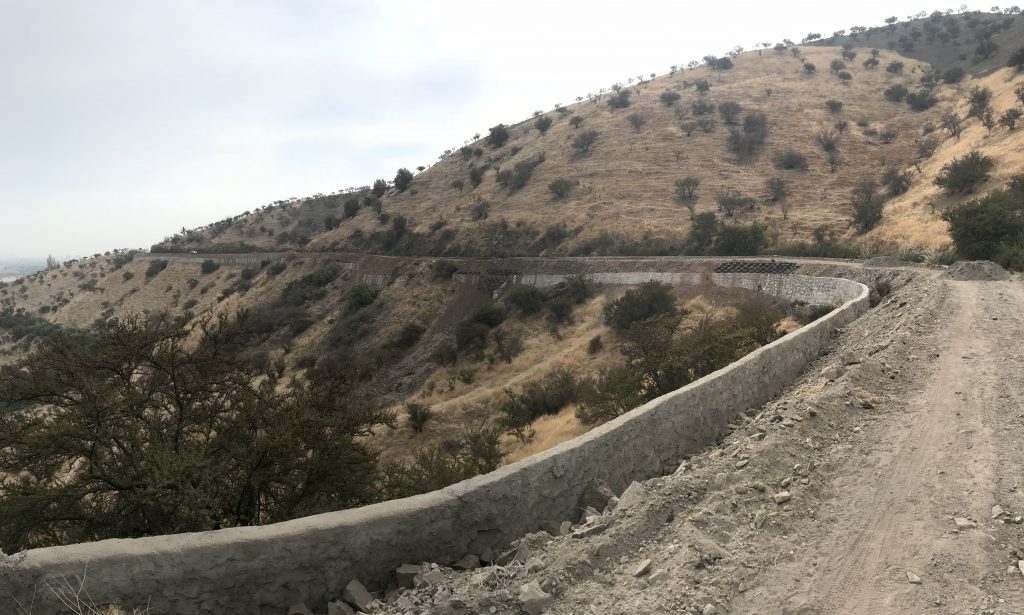

Camino de borde
Entre las cortas del canal, se construyeron 1.371 m de camino de borde, logrando cubrir una extensión total de 13,7 km de los 26,8 km del canal.
Canal Batuco
Radier

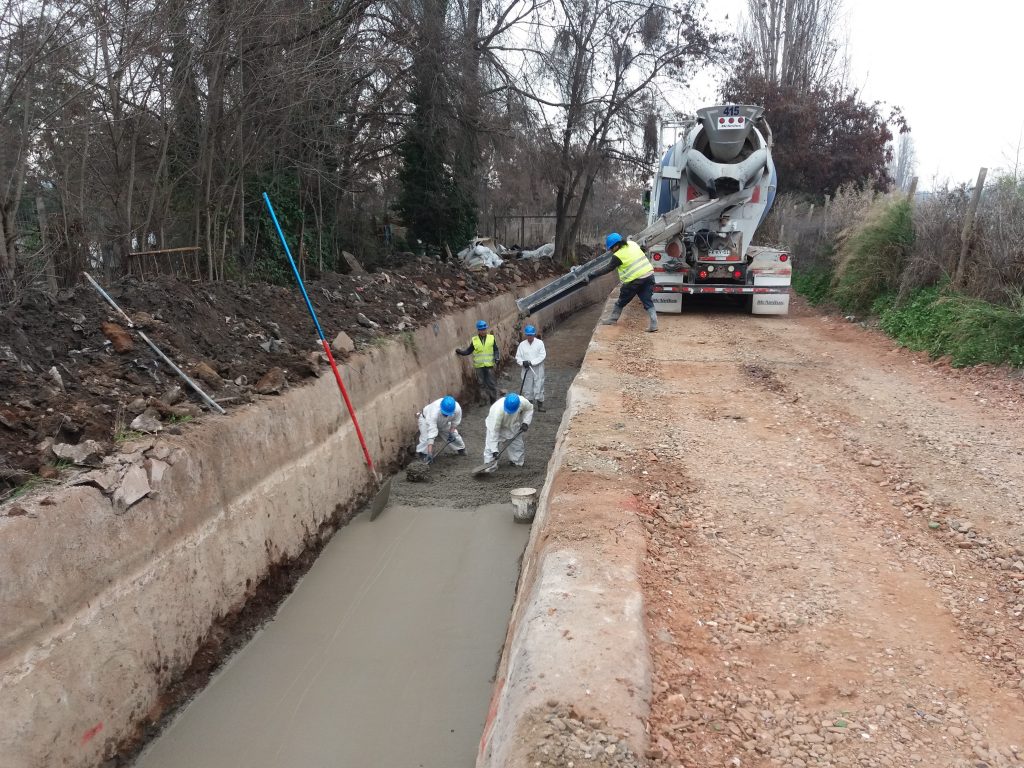

En este año se hicieron más de 2,5 km de radier en tres sectores, aguas abajo El Alba 3, aguas abajo Av. Chicureo, y aguas arriba Hermanos Carrera.

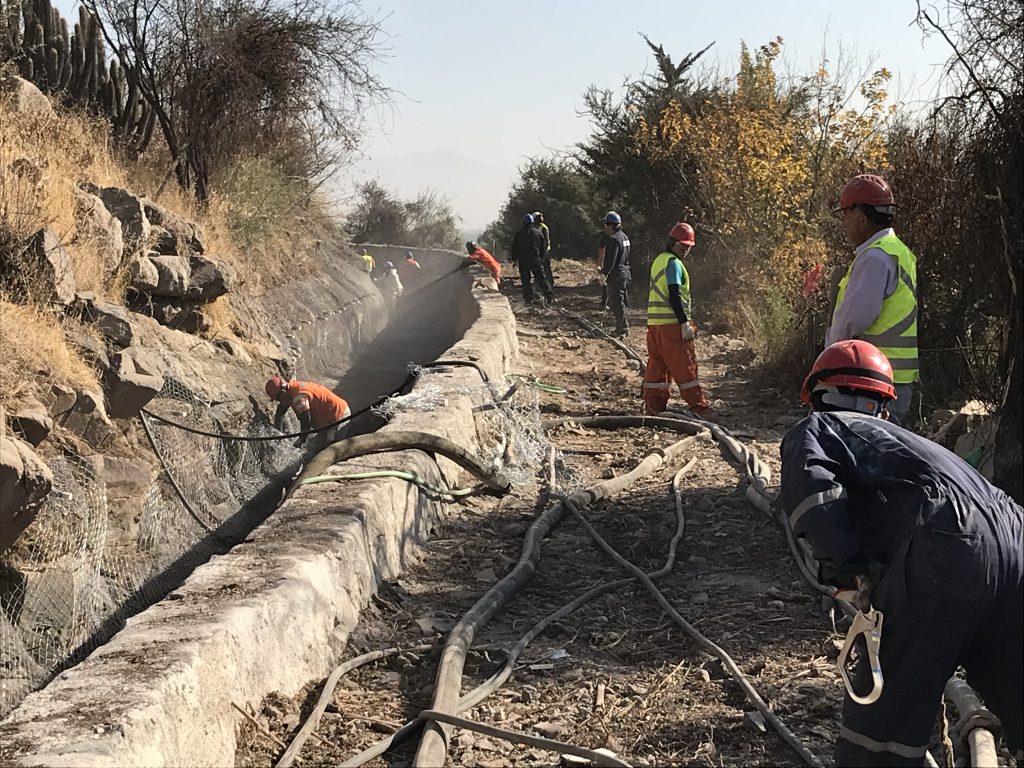

Shotcrete sector Las Canteras
Para mejorar la seguridad de conducción del agua, seguimos revistiendo el canal por más de 2 km en el sector de Las Canteras y aguas arriba de Hermanos Carrera.
Muros de piedra

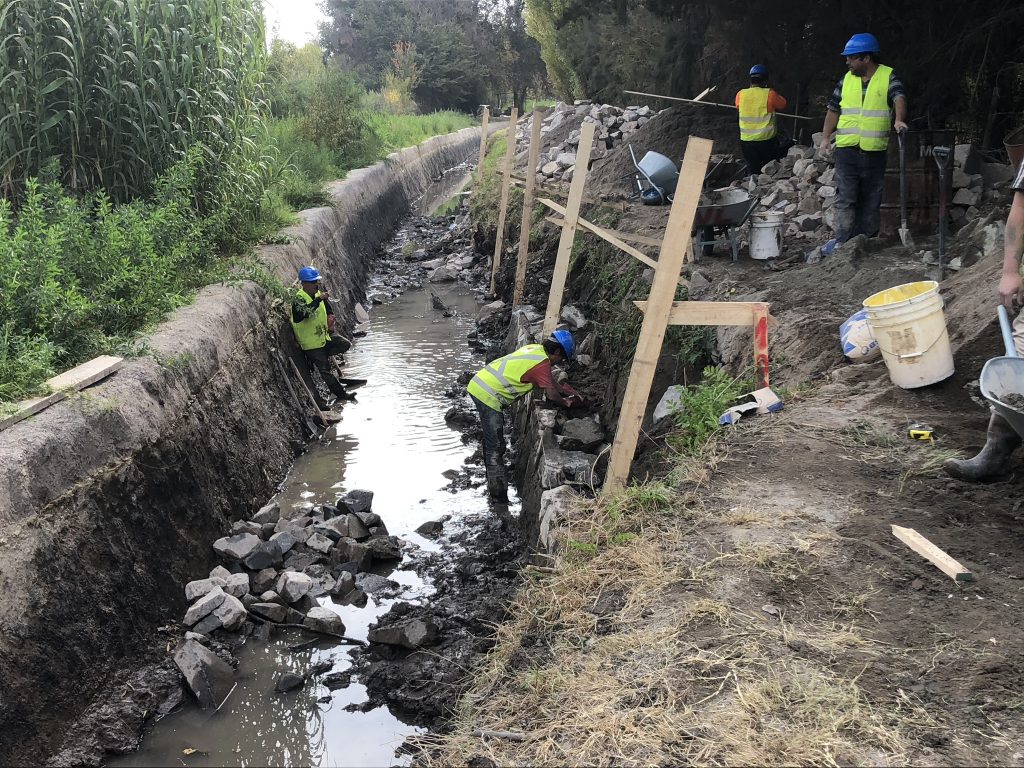

Se construyeron 916 m de muros de piedra aguas abajo de El Alba 3 y aguas abajo de Hermanos Carrera.
Muro de neumáticos
Para recuperar la sección del canal, se utilizaron neumáticos en desuso. Esto permite evitar la acumulación de sedimento en la zona
Canal Lo Castro
Entubamiento

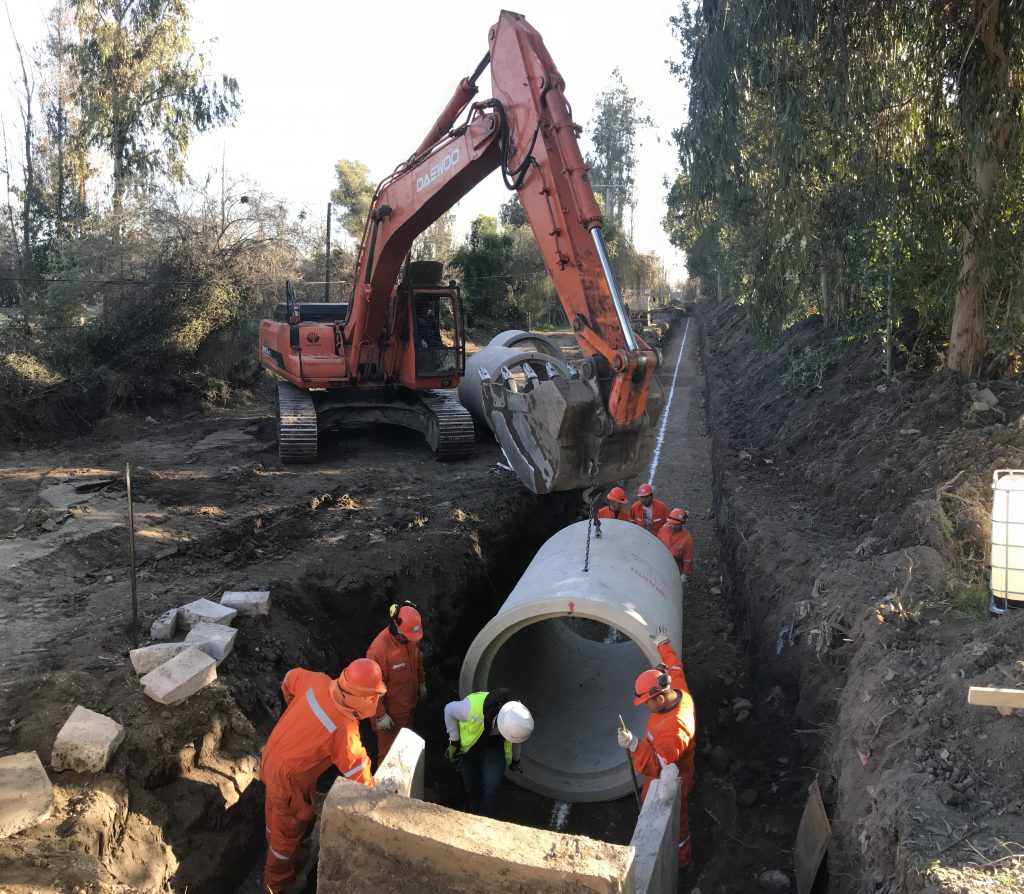

Continuando con esta obra que lleva tres años consecutivos realizándose, este año se entubaron 160 m del canal.

Schotcrete abajo de marco partidor
Para mejorar la condición de sedimentación del canal, se revistieron 280 m en su tramo inicial.
Canal Colina

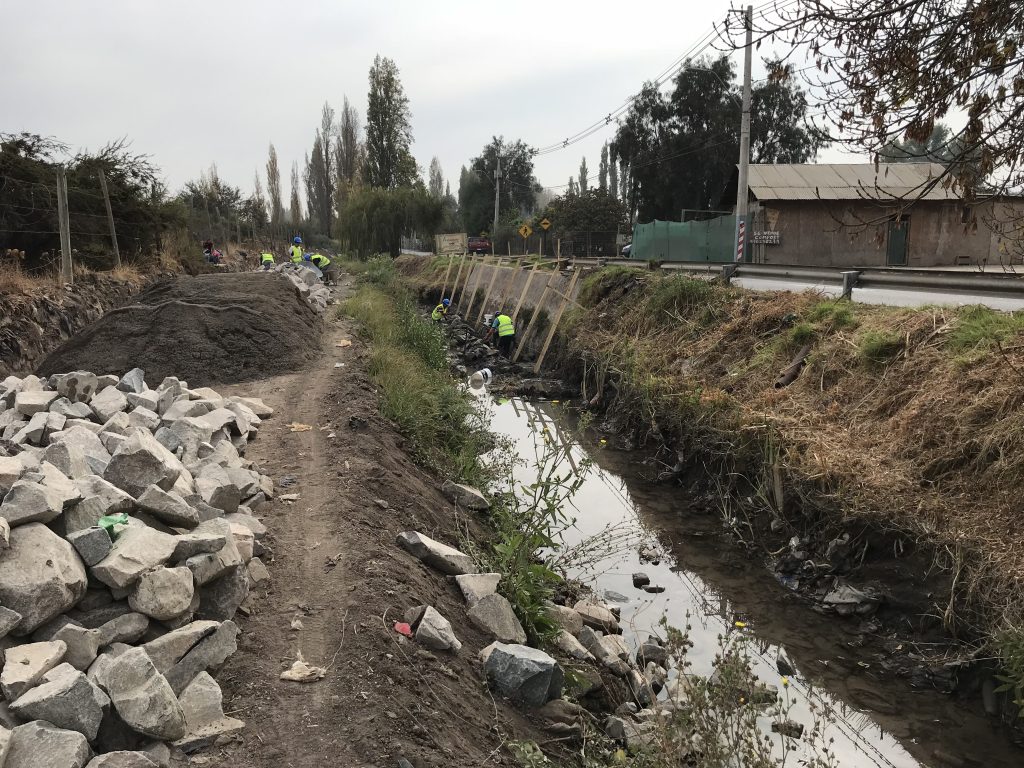

Muro derecho paralelo Alba 1
Para proteger el canal de la cercanía El Alba 1, se construyeron 670 m de muro de piedras del lado derecho.
ZONA SUR
Canal San Carlos

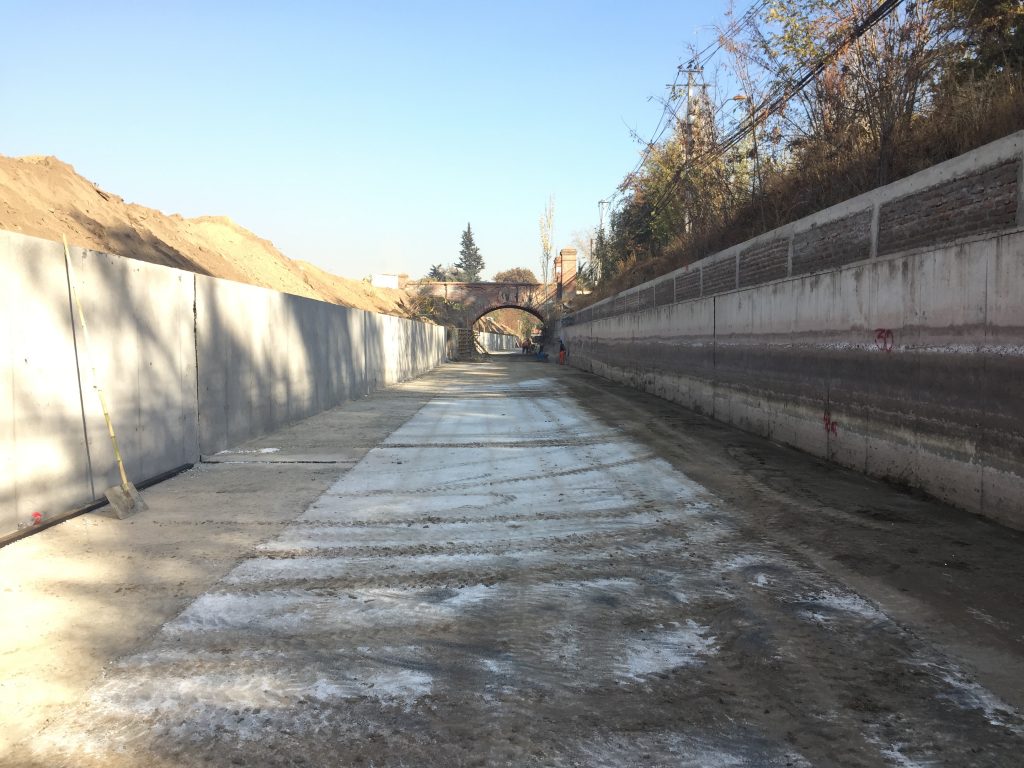

Muro derecho y radier
Durante la corta del canal se construyeron 715 m de muro derecho y radier, con lo que se terminó de revestir completamente el canal desde Av. Quilín hasta su desenbocadura en el río Mapocho.
Reparación estructural bocatomas
El continuo uso de las compuertas derripiadoras, con el pasar de los años, provocó un desgaste en la estructura soportante, por lo cual se realizó una obra de reparación para recuperar la capacidad original de la estructura.
Arriostramiento de muro en Los Presidentes
Principales obras ejecutadas en el año 2018
Obras | L(m) | Monto $ |
Shotcrete canal El Carmen, aguas abajo de Los Cajones. | 330 | $ 23.810.913 |
Estucos y muros de piedra canal El Carmen, Sector 7 Canchas. | 1.070 | $ 35.051.060 |
Estucos y reparación muros de piedra canal El Carmen, aguas arriba marco partidor Batuco -Colina. | 1.120 | $ 43.350.600 |
Radier canal El Carmen, aguas arriba marco partidor Batuco-Colina. | 550 | $ 75.473.380 |
Shotcrete borde derecho y fondo canal Batuco, sector Las Canteras. | 1.925 | $ 206.640.306 |
Muro borde derecho y radier canal Batuco aguas abajo El Alba 3. | 820 | $ 159.855.250 |
Muro de piedra y estuco borde izquierdo canal Batuco, aguas abajo Los Ingleses. | 96 | $ 14.733.390 |
Radier canal Batuco, aguas abajo Av. Chicureo. | 1.600 | $ 181.824.087 |
Muro de piedra borde derecho canal Colina, paralelo a Alba 1. | 670 | $ 72.672.600 |
Entubamiento canal Lo Castro aguas arriba calle Coquimbo (Colina). | 160 | $ 95.261.298 |
Revestimiento canal Lo Castro, aguas abajo marco partidor. | 280 | $ 52.995.001 |
Muro derecho y radier canal San Carlos entre Av. Quilín y Av. Quilín Norte. | 715 | $ 520.749.263 |
Mejoramiento estructural bocatoma canal San Carlos. | $ 14.487.290 | |
Totales | 9.336 | $1.496.904.438 |
